Contrôles réussis pour le groupe turboalternateur et le Vapolab

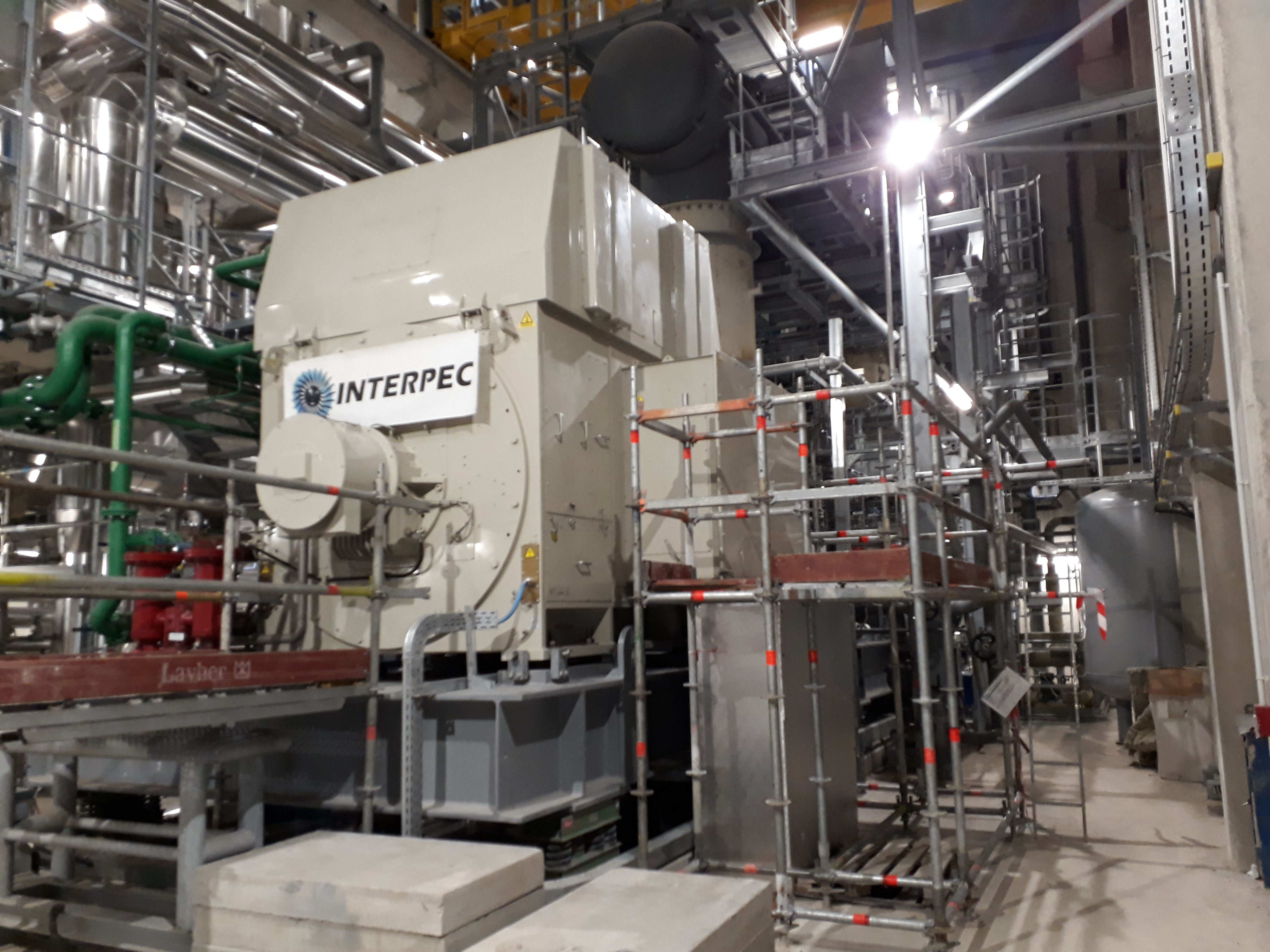

À la suite du succès des tests de « chasse vapeur », la turbine a pu être démarrée avec 10 jours d’avance sur le calendrier prévisionnel puis couplée au réseau ENEDIS. De plus deux évaluations ont eu lieu : l’îlotage dans un premier temps, qui consiste à vérifier l’autonomie de l’UVE en électricité en se coupant du réseau ENEDIS, puis un test de black-out avec une coupure totale. Ce défi, relevé sans problème, a permis la mise en service de la turbine depuis le 1er mars.

De son côté le Vapolab, système de traitement des fumées qui consiste à faire recirculer du refiom afin de réduire sa production ainsi que la consommation de réactifs, poursuit sa phase d’expérimentation.

Les premiers résultats sont convaincants et les opérations de tests précédant la mise en service industrielle continuent conformément au planning en vigueur.
